Die Brücke Bauarbeiten

· in etwa 7 Jahren

Rückbau der Behelfsbrücke

Zukunft

Vorgesehen ist der Rückbau der Behelfsbrücke und die Wiederherstellung des Geländes.

· in etwa 6 Jahren

Verkehrsfreigabe der sanierten Brücke

Zukunft

Für 2032 ist die Verkehrsfreigabe der sanierten Brücke vorgesehen.

Die Brücke Bauarbeiten

· in etwa 2 Jahren

Beginn der Sanierung der Bestandsbrücke

Zukunft

Die Sanierung selbst ist mit rund vier Jahren veranschlagt.

· in etwa 2 Jahren

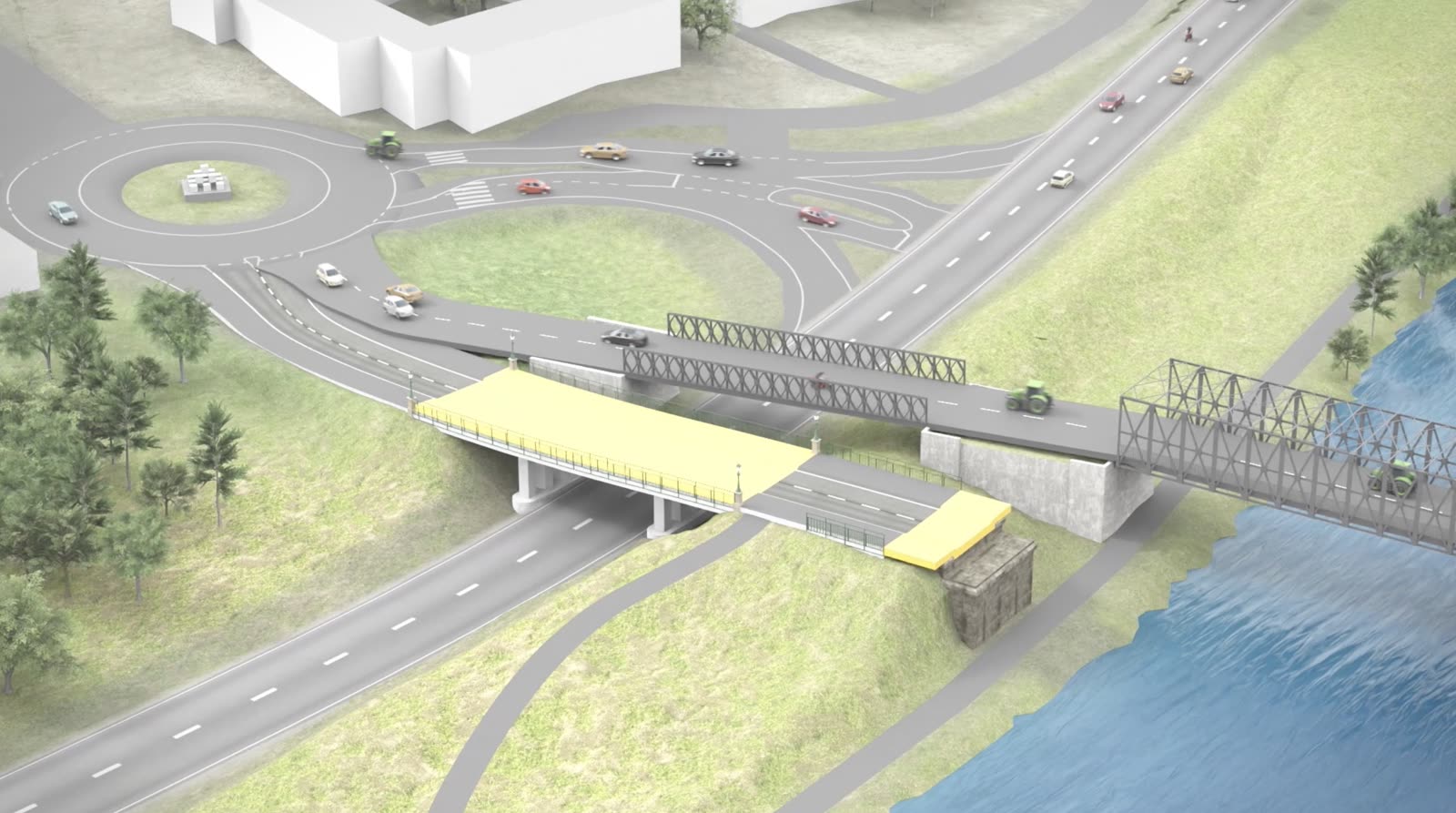

Verkehrsfreigabe der Behelfsbrücke

Zukunft

Für Mitte 2028 ist die Verkehrsfreigabe vorgesehen. Erst wenn der Verkehr über die Behelfsbrücke rollt, kann die Sanierung der Bestandsbrücke beginnen.

Die Brücke Bauarbeiten

· in etwa einem Jahr

Baubeginn der Behelfsbrücke

Zukunft

Die Verkehrsfreigabe der Behelfsbrücke ist 14 Monate nach Baubeginn vorgesehen.

· vor 16 Tagen

Ausschreibung der Stahlbauarbeiten erfolgt

Die Ausschreibung für die komplexen Stahlbauarbeiten zur Sanierung der Donaubrücke Stein-Mautern wurde offiziell gestartet und ist seit dem 21. September einsehbar.

Amt der NÖ Landesregierung

· vor 35 Tagen

Farbton der Donaubrücke Stein-Mautern bestimmt

Am 02.09.2026 wurde der ursprüngliche Grauton NCS S 4500-N für die Donaubrücke Stein-Mautern verbindlich festgelegt. Dieser auf wissenschaftlichen Analysen basierende Farbton stellt den historisch korrekten ersten gemeinsamen Anstrich nach dem Wiederaufbau dar und verbindet somit... Mehr lesen

· vor 141 Tagen

Vorteile der Verbreiterung

Per Bescheid des Bundesdenkmalamts darf die Fahrbahn der historischen Donaubrücke verbreitert werden. Die Fahrbahn wird künftig 6 Meter breit, mit zwei je 3 Meter breiten Fahrstreifen, die Geh- und Radwege beidseits auf 2,5 Meter, insgesamt wird die Brücke um 2,14 Meter... Mehr lesen

© arealConsult

· vor 142 Tagen

Sperre für Pkw und Motorräder

Der Kraftfahrzeugverkehr wird über die St. Pöltner Brücke (B 37) umgeleitet. Radfahrerinnen und Radfahrer, Fußgängerinnen und Fußgänger sowie landwirtschaftlicher Verkehr bis fünf Tonnen können die Brücke weiter in beide Richtungen nutzen. Die Fahrbahn wird von 5,44 auf rund 3,75... Mehr lesen

· vor 145 Tagen

Einschränkungen nach Gutachten, Maßnahmen zur Verkehrssicherheit

Die Brückenprüfung vom 21. April 2026 zeigt erhebliche Schäden an tragenden Bauteilen, vor allem fortgeschrittene Korrosion und Materialverluste. Ab Montag, 18. Mai 2026, 8 Uhr, wird die Fahrbahnbreite von 5,44 auf 3,75 Meter reduziert, die Brücke ist nur mehr einstreifig... Mehr lesen

Land Niederösterreich

· vor 148 Tagen

Donaubrücke Stein-Mautern: Verbreiterung genehmigt

Das Bundesdenkmalamt hat die Verbreiterung der Fahrbahn der historischen Donaubrücke um rund 64 Zentimeter genehmigt. Laut Bescheid ist das mit Denkmalschutz und dem UNESCO-Welterbe Wachau vereinbar, das historische Erscheinungsbild ändert sich nur geringfügig, Verkehrssicherheit... Mehr lesen

· vor 163 Tagen

Gutachten veranlasst Einschränkungen

Sicherheit geht vor: ein aktuelles Gutachten macht aus statischen Gründen eine Reduktion der Fahrbahnbreite notwendig.

· vor 194 Tagen

Veröffentlichung der Ausschreibung Ersatzbrücke und Unterbau

Die Übermittlung der Ausschreibung Errichtung Ersatzbrücke und Erneuerung Unterbau zur Donaubrücke Stein-Mautern an das Amtsblatt der EU wurde durchgeführt.

AdobeStock

· vor 195 Tagen

Einstimmiges Ja im Landtag: Grünes Licht für die Sanierung der Donaubrücke Stein-Mautern

Der NÖ Landtag hat in seiner 36. Sitzung am 26. März 2026 die Vorlage der Landesregierung für die Umsetzung des Großprojekts „Donaubrücke Stein-Mautern“ einstimmig beschlossen.

· vor 263 Tagen

Zeitplan für die Behelfsbrücke steht

Für die Sanierung liegt nun ein verbindlicher Zeitplan vor, der den Bau einer Behelfsbrücke vorsieht. Die gesicherte Finanzierung von rund 35 Millionen Euro und die Behelfsbrücke garantieren der Bevölkerung sowie der regionalen Wirtschaft eine lückenlose Aufrechterhaltung... Mehr lesen

· vor etwa 6 Jahren

Lastbeschränkung auf 5 Tonnen

Im September 2020 wird das Gewichtslimit von 16 auf 9 Tonnen gesenkt, im Dezember 2020 weiter auf 5 Tonnen, dazu ein Tempolimit von 30 km/h.

· vor etwa 13 Jahren

Fahrbahnerneuerung

Die Fahrbahn wird erneuert; Hitzeschäden machen zeitweise eine Sperre nötig.

Die Brücke Geschichte

· vor 81 Jahren

Wiedereröffnung nach dem Krieg

Die gesprengten Felder sind mit Roth-Waagner-Gerät überbrückt. Die drei nördlichen Felder auf der Steiner Seite sind bis heute die Originalkonstruktion von 1895.

Die Brücke Geschichte

· vor 81 Jahren

Sprengung der südlichen Tragwerksfelder

Die Wehrmacht sprengt die mittleren südlichen Felder, die Brücke wird unpassierbar.

Die Brücke Geschichte

· vor 131 Jahren

Feierliche Eröffnung

Nach der Belastungsprobe der Eisenkonstruktion wird die Brücke mit ihren Halbparabelträgern dem Verkehr übergeben.

Die Brücke Geschichte

· vor etwa 132 Jahren

Fundierung der neuen Pfeiler

Eine zeitgenössische Illustration vom April 1894 zeigt die alte hölzerne Brücke neben der laufenden Fundierung der neuen Pfeiler für die Kaiser-Franz-Josephs-Brücke.

Zeitgenössische Illustration, nachträglich mit KI bearbeitet
Die Brücke Geschichte

· vor etwa 133 Jahren

Baubeginn der eisernen Brücke

1893 beginnt der Bau der Kaiser-Franz-Joseph-Brücke: Die Firma Ernst Gaertner erhält den Zuschlag für Unterbauten und Rampen. Nach über vier Jahrhunderten wird die Holzbrücke abgelöst.

Die Brücke Geschichte

· vor etwa 141 Jahren

Rund 3500 Kubikmeter Holz für die Holzbrücke

Ingenieur Grengg berechnete die Gesamtmenge des in der Holzbrücke verbauten Holzes auf etwa 3500 Kubikmeter. Die Brückenmeisterei in Krems musste für den Katastrophenfall stets Holz für acht Joche und neun Brückenfelder auf Lager halten: mindestens 1975 Stämme, bis zu 24 Meter... Mehr lesen

Die Brücke Geschichte

· vor 142 Jahren

Kettendampfer Traun verliert drei Schleppschiffe an der Holzbrücke

Am Abend des 2. September 1884 wollte der Kettendampfer Traun mit drei Schleppschiffen zwischen dem 15. und 16. Joch der damaligen Holzbrücke hindurchfahren. Die Schlepper wurden gegen eines der Joche getrieben und brachen. Der erste sank sofort, der zweite um elf Uhr nachts, der... Mehr lesen

Die Brücke Geschichte

· vor 150 Jahren

Acht Laternen für die Holzbrücke

Ab Jänner 1876 zahlt die Stadt Stein jährlich pauschal 130 Gulden für die Beleuchtung der damaligen Holzbrücke. Vorgesehen sind acht Laternen. Bei den durchfahrenen Jochen 9, 12 und 15 kommt je eine Laterne stromaufwärts mit rotem Glas, an den übrigen Seiten mit weißem. Die... Mehr lesen

Die Brücke Geschichte

· vor 187 Jahren

Reglement für Frachtwagen auf der Holzbrücke

Eine regionale Verordnung vom 10. Oktober 1838 regelt, welche Fuhrwerke über die damalige Holzbrücke fahren dürfen. Sie nennt drei Punkte: Die Breite der Lastwagen darf 9 Wiener Schuh nicht überschreiten, bei einer Strafe von 2 bis 25 Gulden. Das Gewicht der Ladung darf bei... Mehr lesen

Stadtchronik, nachträglich mit KI bearbeitet
Die Brücke Geschichte

· vor 563 Jahren

Brückenprivileg Kaiser Friedrichs III.

Kaiser Friedrich III. erteilt Krems und Stein das Brückenprivileg: das Recht, eine hölzerne Mautbrücke über die Donau zu errichten. Die Urkunde nennt als Grund die Treue der beiden Städte während der jüngsten Wiener Bürgerunruhen, als der Kaiser mit Kaiserin Eleonore und Sohn... Mehr lesen

Zeitgenössische Illustration, nachträglich mit KI bearbeitet

Teilen
